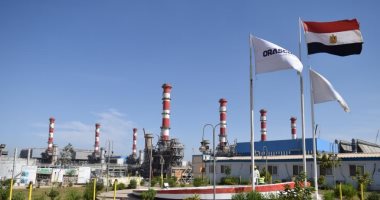

تشغيل محطة كهرباء غرب أسيوط بتكلفة مليار و220 مليون دولار أكتوبر المقبل

19/1/2018

أعلن المهندس ياسر الدسوقى، محافظ أسيوط، عن انتهاء نسبة 97% من الأعمال الكهربائية و90% من الاعمال الميكانيكية لمحطة كهرباء غرب أسيوط المركبة ونسبة 96% من الأعمال المدنية والتي سيصل حجم طاقتها الانتاجية من الكهرباء الى  قدرة 1500 ميجاوات بتكلفة إجمالية للمشروع بلغت مليار و220 مليون دولار للمرحلتين الأولى والثانية بعد التشغيل والذى يعد واحدا من أكبر المشروعات القومية التى تشهدها جمهورية مصر العربية والذى يسهم بشكل كبير فى تغذية الشبكة العامة للجمهورية بالكهرباء.

وأوضح المهندس ياسر الدسوقى، ـنه تم التنتهاء من المرحلة الأولى لمحطة كهرباء غرب أسيوط المركبة بقدرة 1000 ميجاوات وتم التشغيل التجارى لها بالتتابع من  مايو وحتى أغسطس 2015 ويتوقع عمل التجارب المبدئية للوحدتين البخاريتين للمرحلة الثانية بقدرة 500 ميجاوات فى مايو ويونيو 2018 والتشغيل التجارى فى سبتمبر وأكتوبر 2018 مشيرا إلى أن إنتاج محطة كهرباء غرب أسيوط يرتبط بالشبكة العمومية 220 ك.ف عن طريق 6 دوائر لتغذية الشبكة العامة للجمهورية.

وأشار محافظ أسيوط الى وعد القيادة السياسية للبلاد برئاسة الرئيس عبد الفتاح السيسي، بتخطي عقبة انقطاع التيار الكهربائي عن البلاد وهو الامر الذي تحقق الآن بزيادة عدد محطات الكهرباء وتغطياتها الكاملة لكافة انحاء المحافظات وايضا العمل على التوسع الرأسي بزيادة الطاقة الانتاجية للمحطات مضيفاً أن الرئيس السيسي وجه عناية خاصة بالعمل والتنسيق نحو تذليل العقبات والمشكلات أمام الانتهاء من أعمال المشروعات القومية وكل ما يتعلق بخدمة  المواطن في كل مكان على أرض مصر لافتا الى أن الرئيس افتتح محطة كهرباء غرب اسيوط في عام 2016.

وأوضح المهندس ياسر الدسوقي  ان مشروع محطة كهرباء غرب اسيوط المركبة تصل تكلفته الاجمالية إلى مليار و220 مليون دولار للمرحلتين الاولى والثانية وللمرحلة الثالثة والتى تم انشائها على مساحة 85 فدانا جنوب معمل أسيوط لتكرير البترول وتعد واحدة من أضخم محطات الكهرباء في مصر  وتضم 8 وحدات توليد كهرباء قدرة كل وحدة 125 ميجاوات وتم تنفيذ المرحلة الاولى منها على 3 مراحل.

وقال مدير المشروعات بشركة أوراسكوم المهندس أحمد الفايد أن مشروع محطة توليد كهرباء غرب أسيوط أحد أهم مشاريع تنمية الصعيد وذلك للتغلب على انقطاع الكهرباء إذ يعتبر هذا الإنجاز من حيث سرعة التنفيذ وكفاءة العمل من أكبر الإنجازات التي تمت بوزارة الكهرباء والطاقة ليس في مصر وحسب بل في الشرق الأوسط.

وقال المهندس إبراهيم الشحات رئيس مجلس إدارة شركة الوجه القبلى لإنتاج الكهرباء انه تم الإنتهاء من الإختبارات النهائية على المحولات الرئيسية والمساعدة والإشارات المتبادلة بين عنابر الجهد المتوسط ولوحة وقايات المولد الرئيسى وكذلك مفاتيح عنبر 220 ك ف بمحطة كهرباء غرب أسيوط فضلا عن وضع الجهد بنجاح على المحولات الرئيسية والمساعدة للوحدتين البخاريتين وعلى قضبان الموديول الأول والثانى وجارى العمل فى الإختبارات النهائية (Hot Commissioning) على مواتير الجهد المتوسط والمنخفض.

وأضاف المهندس إبراهيم الشحات انه تم الإنتهاء من أعمال التركيبات الميكانيكية لعدد 4 غلايات بخار HRSG للموديول الأول وجارى إستكمال التركيبات لمواسير الخروج والدخول للموديول الاول وتم تركيب تربينة الضغط العالى وجارى إستكمال تركيب خطوط البخار وتم تركيب المولد الكهربائى وتركيب طلمبات التغذية لعدد 8 طلمبات وتم تركيب طلمبات التكاثف لعدد 3 طلمبات وتم تركيب منظومة تبريد الزيت بالمياه الخدمية وتم الإنتهاء من أعمال التركيبات الميكانيكية لبلوف خروج الغازات من التربينات الغازية.

وبالنسبة للوحدة المركبة للموديول الثانى فتم الإنتهاء من أعمال التركيبات الميكانيكية لعدد 4 غلايات بخار HRSG وتم إجراء إختبارات ضغط هيدروليكى لها بالإضافة إلى الإنتهاء من اعمال الغسيل الكيميائى لعدد 3 غلايات وتم الإنتهاء من أعمال التركيبات الميكانيكية لبلوف خروج الغازات من التربينات الغازية لعدد 4 تجهيزا لبدء إختبارات التسليم وتم تركيب تربينة الضغط العالى وتركيب المولد الكهربائى وتركيب طلمبات التغذية لعدد 8 طلمبات وتم تركيب طلمبات التكاثف لعدد 3 طلمبات والإنتهاء من تركيب مراوح هواء تبريد لمكثف الهواء وتم تركيب منظومة تبريد الزيت بالمياه الخدمية.

وبالنسبة للأعمال المدنية فتم الإنتهاء من أعمل تركيب الهيكل المعدنى لمبانى التربينات موديل 1 ، 2 وتغليفها بألواح معدنية وتم الإنتهاء من أعمال الهيكل المعدنى والمبانى لمبانى الكنترول موديول 1 و 2 وجارى اعمال التشطيبات وتم الإنتهاء من الهيكل الخرسانى وأعمال المبانى لغرفة التحكم وجارى أعمال التشطيبات لغرف التحكم كما تم الإنتهاء من تركيب وإختبار كاميرات المراقبة حول أسوار محطة كهرباء غرب أسيوط.

وفِي ذات السياق، أكد المهندس ياسر الدسوقي محافظ أسيوط على حرص المحافظة والجهاز التنفيذي على تقديم الخدمات الممكنة للمواطنين طبقاً للامكانيات المتاحة والقوانين واللوائح المنظمة مشيراً إلى العمل على وضع خطط مستقبليه في كافة القطاعات والمجالات وتخصيص قطع أراض لإنشاء مدارس ووحدات صحية ومراكز طب الأسرة ومكاتب تموينية وبريدية وغيرها بقرى ومراكز المحافظة لإستيعاب الأعداد المتزايدة وخفض الكثافة داخل الفصول وتحسين الخدمات المقدمة للمواطنين بكافة ربوع المحافظة … جاء ذلك خلال جلسة المجلس التنفيذي للمحافظة بحضور المهندس محمد عبدالجليل سكرتير عام المحافظة، والمقدم وليد الشحات المستشار العسكري للمحافظة ورؤساء المدن والمراكز والأحياء ووكلاء الوزارات والقيادات التنفيذية بالمحافظة.

حيث وافق المحافظ على تخصيص قطعة أرض أملاك دولة مساحتها 4قيراط و23.5سهم لإقامة وحدة صحية بقرية التتالية التابعة لمركز القوصية ، واعتماد فصول خديجة يوسف الثانوية الرياضية بنات ومدرسة الحمراء الإعدادية الرياضية بنات مدرسة واحدة مستقلة تحت مسمى مدرسة أسيوط الإعدادية الثانوية الرياضية بنات وذلك بناءاً على القرار الوزراي رقم 325لسنة 2013 بشأن النظام الداخلي للمدارس الإعدادية والثانوية الرياضية وبعد توفير وتوفيق أوضاع المدرستين وفصول لهما بالتنسيق مع التوجيهات العامة للمواد والتوجيه المالي والإداري بإدارة أسيوط التعليمية.

كما قرر المجلس التنفيذي للمحافظة خلال جلسته على تعديل قرار المحافظة رقم 923 لسنة 2007 لإقامة مدرسة ثانوية فنية بنات عامة ناحية كوم أبوشيل مركز أبنوب بمساحة 2فدان بدلاً من 2فدان و14سهم وذلك لإستقطاع جزء بمساحة 2.5 * 80 كطريق مؤدي إلى عمارات الإسكان الإجتماعي بتلك المنطقة بالإضافة إلى الموافقة على ايجار لمكتب بريد الفليو بإيجار رمزي ، والدور الثاني لمكتب الصحة بأبوتيج بدون أجر وبمدخل مستقل حتى يتمكن الأطباء من أداء أعمالهم وذلك بناء على المذكرة المرفوعة من الوحدة المحلية لمركز ومدينة ابوتيج فضلاً عن إنشاء مكتب تمويني للوحدة المحلية لقرية المعابدة التابعة لمركز أبنوب داخل مبنى مجمع الخدمات بالقرية وذلك لتخفيف العبء عن أهالي القرية وتوفير الخدمات التموينية المناسبة لتوصيل الدعم لمستحقيه.
